Op maandag 17 oktober was het
dan eindelijk zover.
De bouw is begonnen ! Hieronder een foto impressie van de bouw !

En zo moet het er uit komen te zien !!

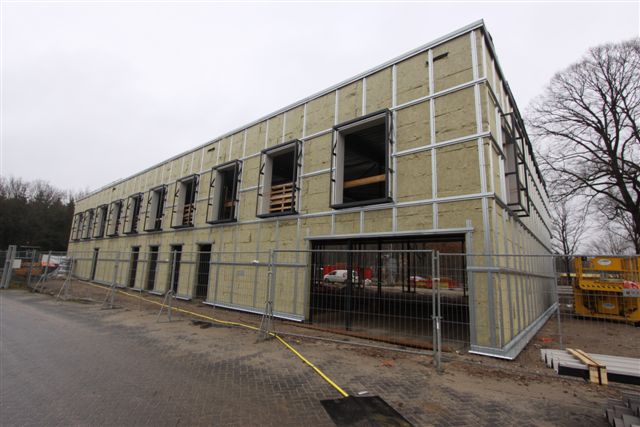

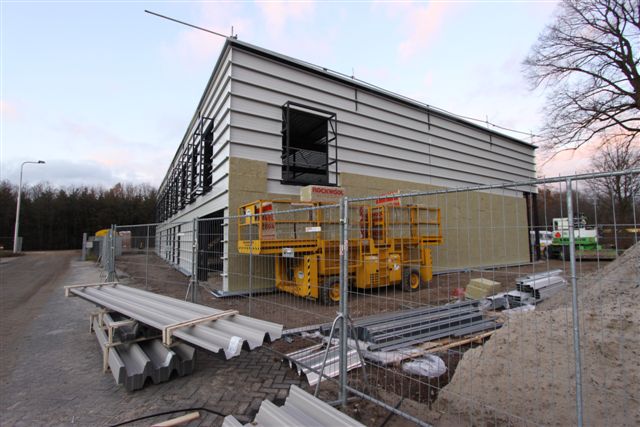

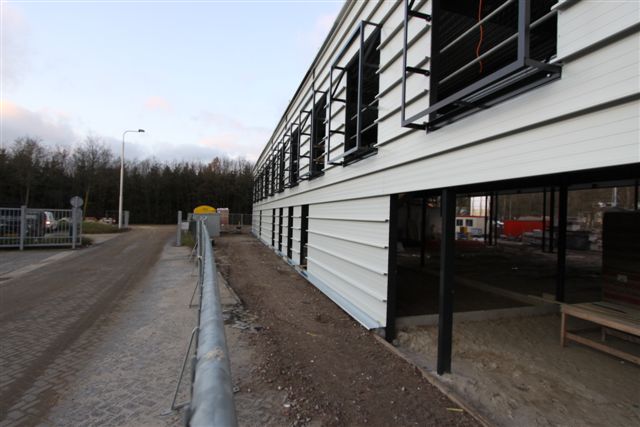

22-12-2011: De voorzijde, "alleen" nog wat deuren en beplating.

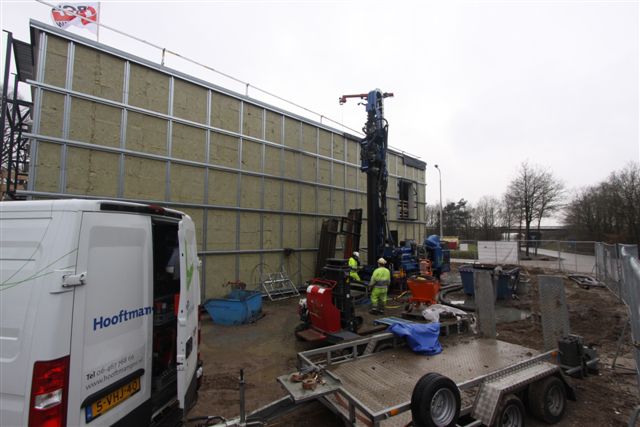

22-12-2011: Diepteboringen voor aardwarmte worden gemaakt.

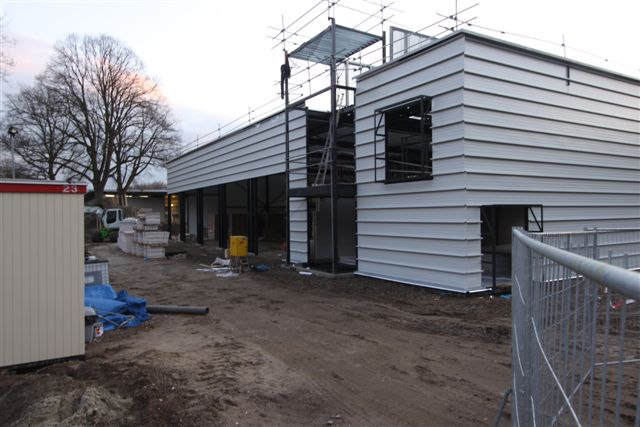

22-12-2011: De achterzijde is klaar voor de beplating.
12-12-2011: De isolatie wordt aangebracht.
9-12-2011: De binnenbeplating wordt rondom
aangebracht.
Hier zicht op de voorzijde van het gebouw.
8-12-2011: De binnenbeplating wordt rondom
aangebracht.
Hier zicht op de achterzijde van het gebouw.
2-12-2011: Betondek is gestort, trap
naar kantoren is duidelijk zichtbaar.

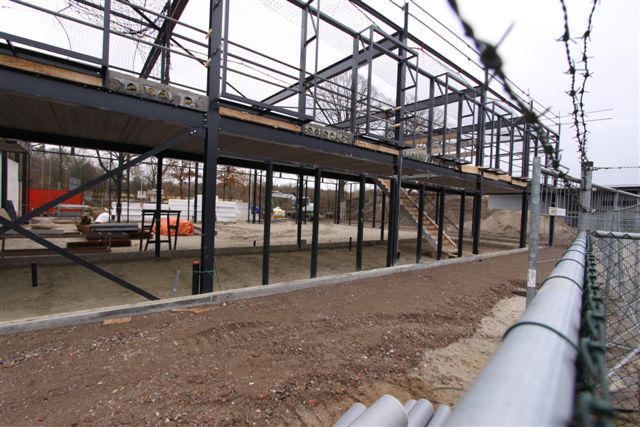

Veiligheidsnetten om het dak te plaatsen zijn al gehangen.
25-11-2011: Het vloerdek is gelegd, de stort
van beton kan bijna plaatsvinden.
Duidelijk is het "torentje" zichtbaar.
Ook de "camouflage" voor de installatie op het dak staat er al.

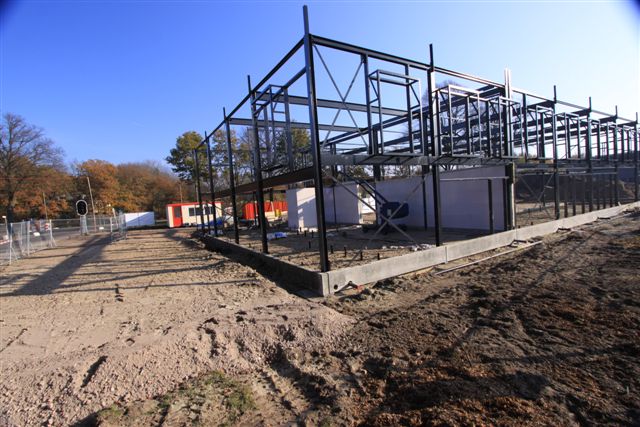

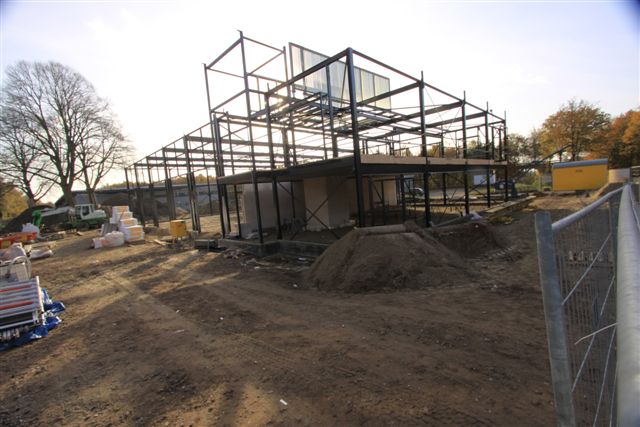

18-11-2011: De eerste muren zijn gezet

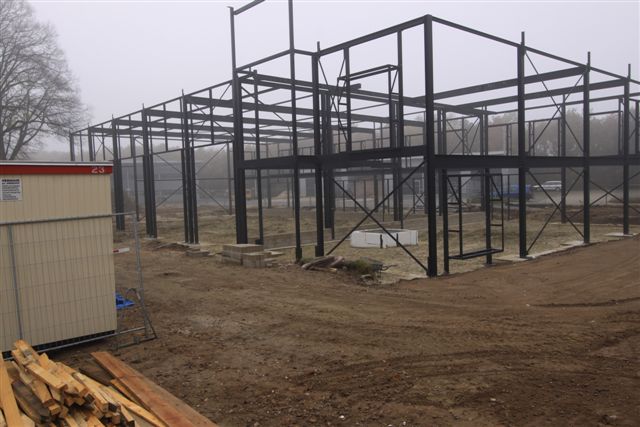

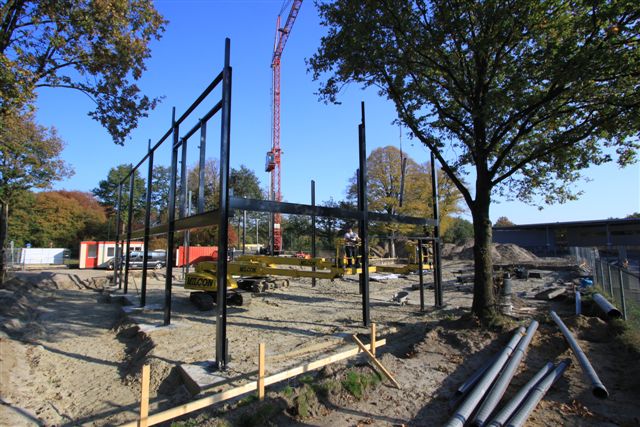

10-11-2011: Het skelet staat er bijna, liftschacht is duidelijk zichtbaar.
03-11-2011: De buitenzijde staat, zo groot wordt het geheel.

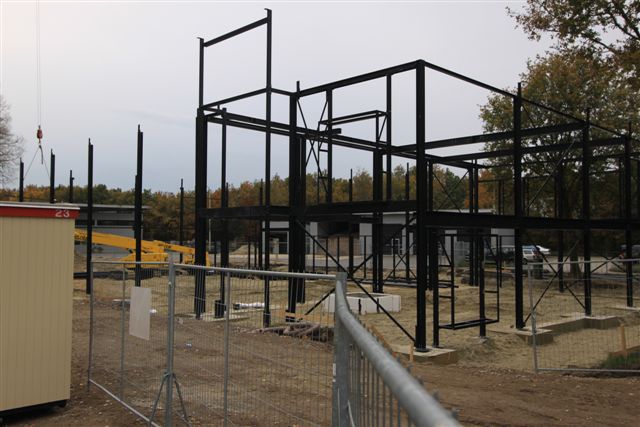

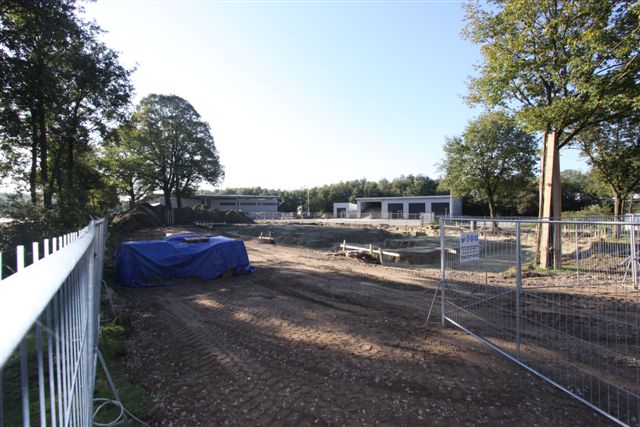

31-10-2011: De staalconstructie neemt al vormen aan.
28-10-2011: De fundamenten zijn gestort, de liftschacht is zelfs al zichtbaar.

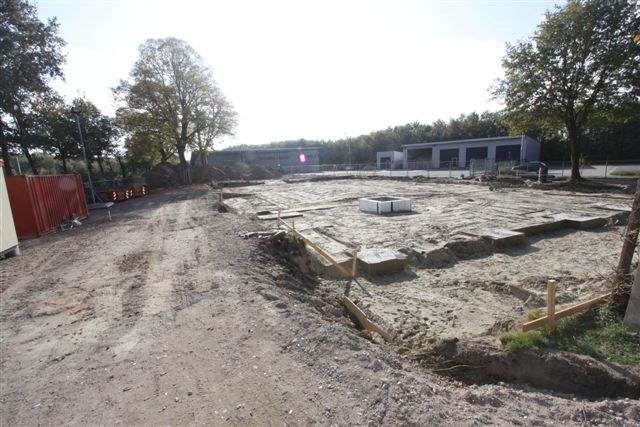

17-10-2011: Eindelijk wordt er dan uitgegraven
Op het terrein aan de
Paesplasweg wordt het Intos gebouw gesloopt,
om plaats te maken voor de nieuwbouw
De kazerne aan de Gennepermolen is al een stukje gesloopt.
Dit om plaats te maken voor de waterkering van de Niers.
